Energía eólica cubriría el 15% de la demanda energética nacional

En el Congreso Andesco 2026 se compartieron detalles sobre Colectora, el proyecto que integraría fuentes de energía renovables al Sistema Interconectado Nacional.

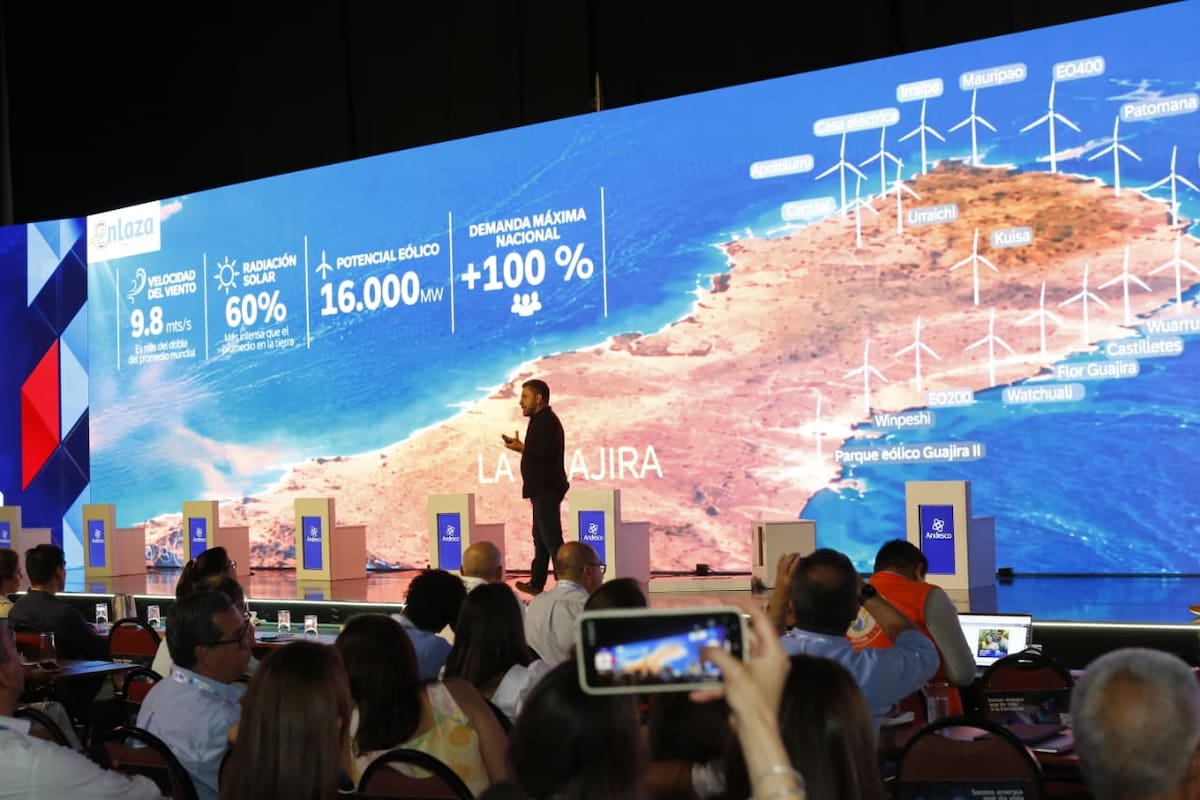

Energía eólica cubriría el 15% de la demanda energética nacional

Colectora contempla la construcción de, aproximadamente, 470 kilómetros de líneas de transmisión de 500 kilovoltios, que atraviesan 14 municipios entre Cesar y La Guajira // LUIS HERRÁN.

Compartir

El desarrollo de la infraestructura energética y la construcción de confianza en los territorios fueron los ejes de la ponencia sobre el proyecto Colectora, durante el segundo día del Congreso Andesco 2026, que se lleva a cabo en el Centro de Convenciones de Las Américas, en Cartagena, y finaliza hoy, 25 de septiembre.

Durante el encuentro, Fredy Zuleta Dávila, gerente general de Enlaza, explicó que la iniciativa surgió a partir de la identificación del potencial energético de La Guajira y tiene como propósito facilitar la conexión de proyectos de energías renovables con el Sistema Interconectado Nacional.

Colectora contempla la construcción de, aproximadamente, 470 kilómetros de líneas de transmisión de 500 kilovoltios, que atraviesan 14 municipios entre Cesar y La Guajira.

La infraestructura permitirá transportar inicialmente 1.050 megavatios generados en siete parques eólicos y cuenta con posibilidades de expansión que podrían elevar su capacidad hasta en cerca de 3.000 megavatios.

“Eso significa que ese potencial no sería solo de 1.050, sino de 3.000, 1.700 de 2,7 gigas que podrían llegar a ser un poco más del 15% de la energía que el país necesita solo con este proyecto”, describió Zuleta durante su intervención.

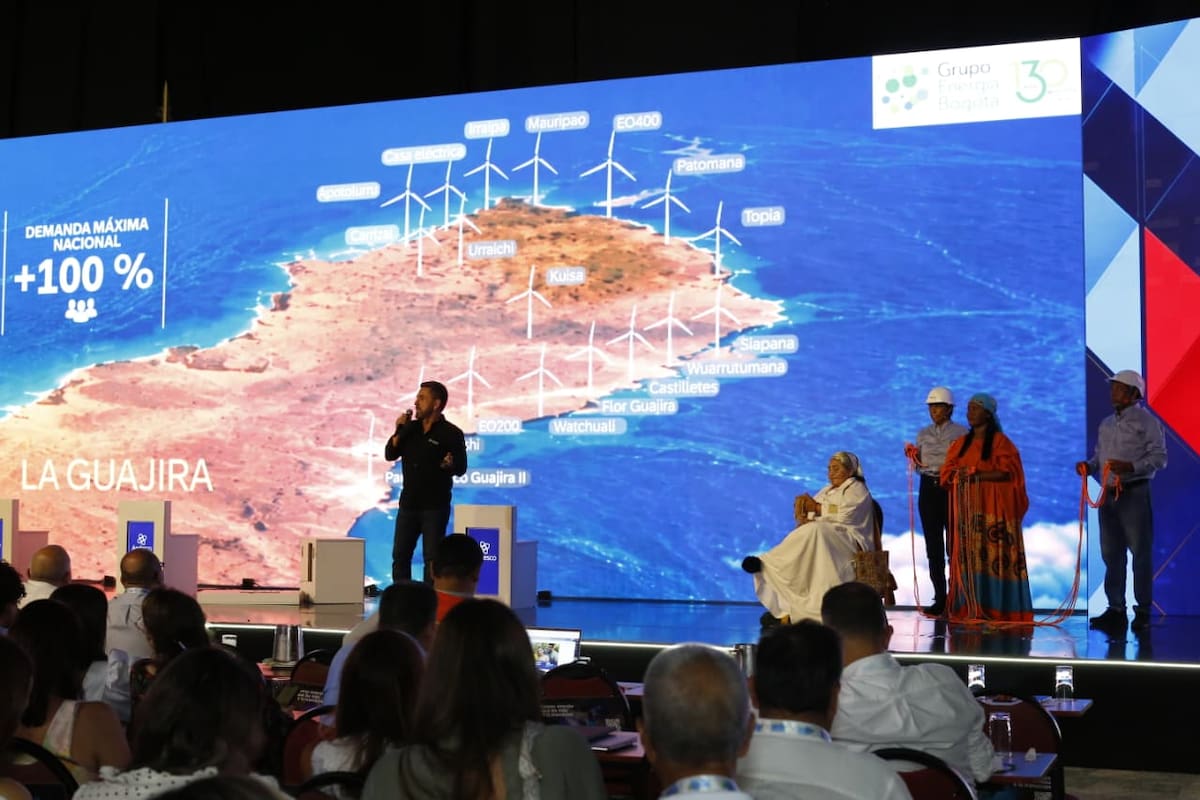

Una iniciativa que le dará cerca del 15 % de la energía que necesita el país a la red nacional // LUIS HERRÁN.
Una iniciativa que le dará cerca del 15 % de la energía que necesita el país a la red nacional // LUIS HERRÁN.

Ocho años de construcción y concertación territorial

Más allá de las obras, el gerente general de Enlaza destacó que uno de los principales desafíos ha sido establecer relaciones de confianza con las comunidades Wayúu, los pueblos de la Sierra Nevada de Santa Marta y otros grupos asentado en la zona norte del país.

El proyecto implicó procesos de consulta previa, socialización y negociación predial para avanzar en zonas con dinámicas sociales y culturales diversas. De acuerdo con lo expuesto, se realizaron 167 consultas formales y más de 12.000 reuniones y actividades de socialización.

La iniciativa también incorporó medidas para proteger a las aves migratorias mediante la instalación de 49.000 desviadores de vuelo nocturnos, diseñados para las condiciones particulares de La Guajira.

El tramo sur, correspondiente al sector de La Loma está terminado, mientras que el tramo norte supera el 80 % de avance. La entrega de la obra completa está proyectada para el segundo trimestre de 2027, consolidando a Colectora como una infraestructura prometedora para transportar energía renovable hacia la red nacional.

El proyecto busca integrar energía renovable en la oferta energética del país, y en esa línea incluyó diálogo y concertaciones con comunidades indígenas.
