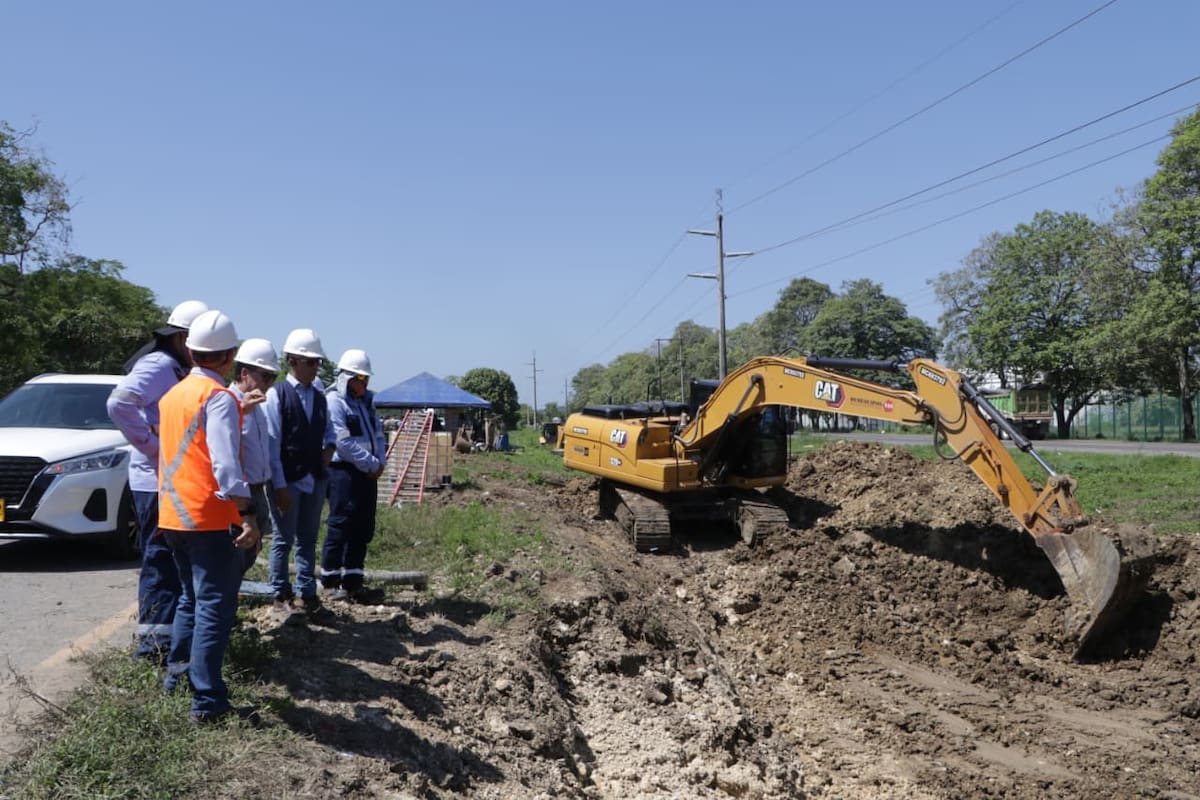

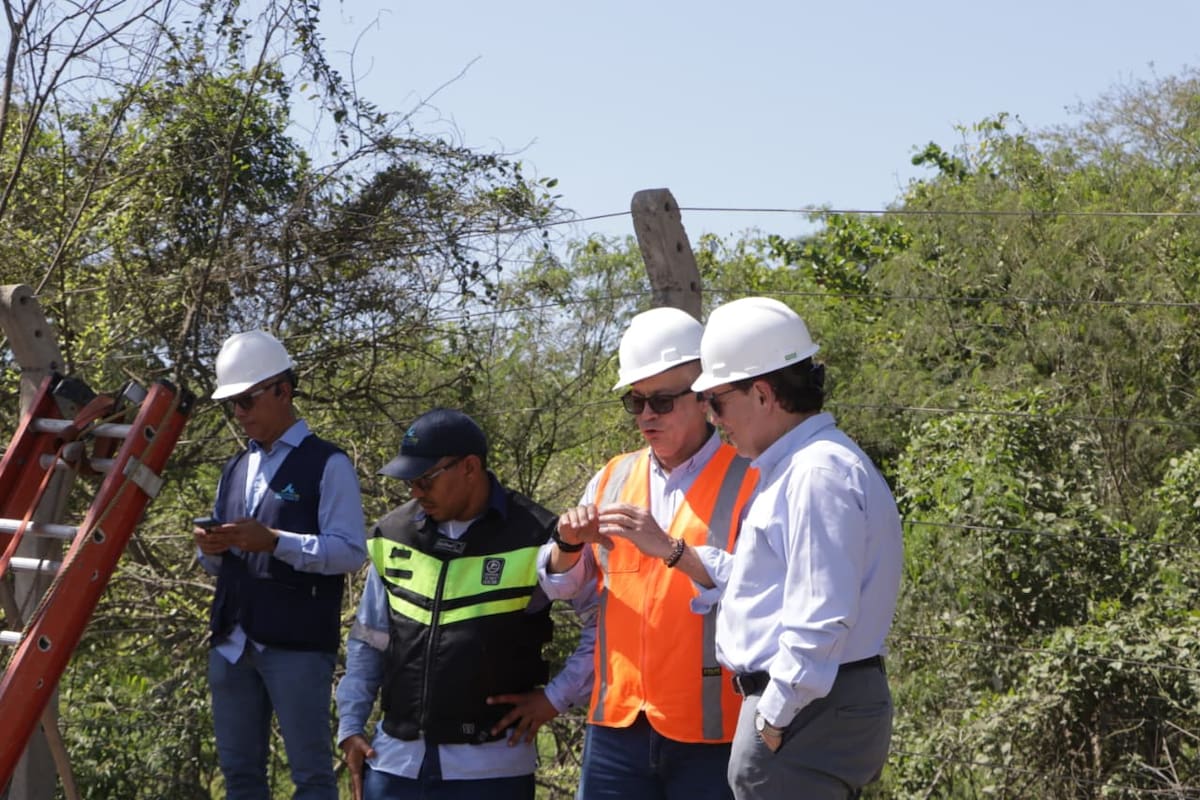

Aguas de Cartagena reporta un avance del 22% en las labores de mantenimiento del sistema de acueducto, siendo las 11 a. m. de este miércoles 29 de julio. Las 14 intervenciones se desarrollan conforme al cronograma y hacen parte del mantenimiento permanente que requiere una infraestructura que lleva agua potable a más de 350.000 usuarios.
Este tipo de mantenimientos conlleva una suspensión del servicio al 8 % de los usuarios, lo que representa una reducción significativa frente a jornadas similares realizadas en años anteriores. Le sugerimos: Aguas de Cartagena culmina interconexión entre plantas El Bosque y El Cerro: barrios beneficiados

Obras para mantener el sistema de acueducto en Cartagena
Algunas de las obras de mantenimiento son:
- Reparación de fugas en tuberías principales de 1.600, 1.000 y 600 milímetros de diámetro.
- Trabajos de empalme y sustitución de redes en Pasacaballos para reducir pérdidas de agua asociadas a conexiones irregulares.
- El lavado del tanque de la planta El Cerro.
- El mantenimiento de la infraestructura dispuesta para la potabilización del agua.
- La instalación de un punto de presión para telemando en la estación Membrillal.
- El mantenimiento general de las válvulas reguladoras de presión (VRP) de Santana, Yara y Policarpa.
- La revisión de límites hidráulicos, y las pruebas operativas a caudal máximo para verificar la capacidad del sistema.
Las labores están previstas para finalizar a las 9:00 de la noche. A partir de ese momento comenzará la recuperación gradual del servicio, de acuerdo con el comportamiento hidráulico de la red, hasta alcanzar su normalización hacia la 1:00 de la madrugada del jueves 30 de julio de 2026 en los diferentes sectores intervenidos. Le puede interesar: Sigue debate en el Concejo por proyecto para crear empresa de servicios públicos
Otras obras culminadas de Aguas de Cartagena
Aguas de Cartagena también puso en funcionamiento la interconexión entre las plantas de tratamiento El Bosque y El Cerro, una obra estratégica que fortalece la red de distribución de agua potable en el sur de la ciudad. La intervención consistió en conectar una tubería de 600 milímetros proveniente de la Planta El Cerro con la red abastecida por El Bosque, lo que mejora la capacidad operativa del sistema y la continuidad del servicio.
Con esta infraestructura, más de 1.000 usuarios de barrios como Ceballos, Santa Clara, Vista Hermosa y Nuevo Campestre cuentan con un suministro de agua más estable y confiable. Además, la nueva conexión brinda mayor flexibilidad para atender mantenimientos programados o contingencias, reduciendo la vulnerabilidad del sistema de acueducto.
